Disciplina: MODELAGEM E SIMULAÇÃO EM ENGENHARIA CIVIL AV
Aluno: VANESSA ALICE SOUZA 202002586583
Professor: WAGNER DE SOUSA SANTOS
Turma: 9001
EEX0124_AV_202002586583 (AG) 06/06/2023 21:20:41 (F)
Avaliação: 6,00 pts Nota SIA: 8,00 pts
EM2120666 - OTIMIZAÇÃO EM SISTEMAS DE PRODUÇÃO
1. Ref.: 5498689 Pontos: 1,00 / 1,00

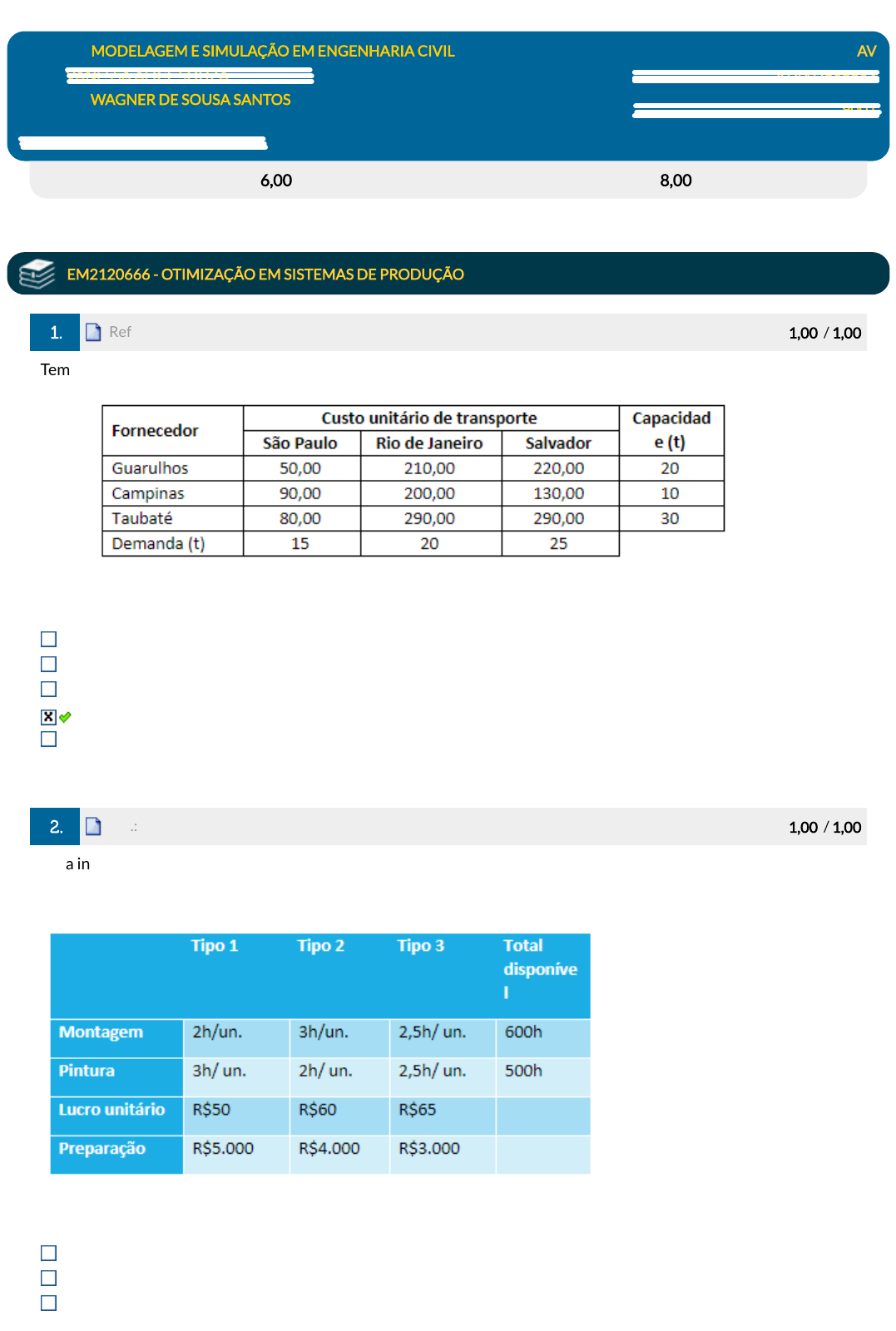

Temos então o seguinte problema para solucionar.
A solução inicial pelo método do Canto Noroeste será
Guarulhos-São Paulo: 10,
Guarulhos-Taubaté: 15
Guarulhos-São Paulo: 20
Guarulhos-São Paulo: 15
Guarulhos-São Paulo: 5
2. Ref.: 5498693 Pontos: 1,00 / 1,00
Uma indústria produz três tipos de liquidi�cadores de uso residencial. Para começar a fabricar cada tipo, é
necessário con�gurar a fábrica e há um custo de setup. Todos os liquidi�cadores do mesmo tipo serão produzidos de
uma só vez, para que seja feito apenas um setup por tipo. Os dados de tempo, lucro e custo são:
O lucro total da operação será igual a
14.80
21.900
16.400
javascript:alert('C%C3%B3digo da quest%C3%A3o: 5498689.');
javascript:alert('C%C3%B3digo da quest%C3%A3o: 5498693.');
12.600
20.700
4185 - VISÃO GERAL DOS SISTEMAS DE PRODUÇÃO
3. Ref.: 7795521 Pontos: 1,00 / 1,00
Marketing refere-se às atividades que uma empresa realiza para promover a compra ou venda de um produto ou
serviço. Marketing inclui publicidade, venda e entrega de produtos a consumidores ou outras empresas. No tocante
a PCP, o marketing depende das operações para obter informações sobre?
Orçamento.
Lead time.
Produtividade.
Fluxo de caixa.
Inteligência corporativa.
4. Ref.: 7795519 Pontos: 1,00 / 1,00
O processo da produção pode ser de�nido como "o processo de planejamento da produção antes das operações;
estabelecer a rota exata de cada item individual, parte da montagem; de�nindo e terminando datas para cada item
importante, montagem e produtos acabados, e liberando os pedidos necessários, bem como iniciando o
acompanhamento necessário para efetivar o bom funcionamento dos empreendimentos." O processo de
comparação de resultados com padrões previamente estabelecidos para determinar se é necessária uma ação
corretiva é chamado de:
Direção.
Planejamento.
Controle.
Disciplina.
Orçamento.
4186 - PLANEJAMENTO ESTRATÉGICO DA PRODUÇÃO
5. Ref.: 7696084 Pontos: 0,00 / 1,00
As projeções das demandas mensais de um componente, em unidades, são apresentadas a seguir:
Mês Horas disponíveis Demanda Mês Horas disponíveis Demanda
Jan 176 310 Jul 168 270
Fev 144 360 Ago 176 310
Mar 168 320 Set 160 350
Abr 176 290 Out 184 290
Mai 176 360 Nov 152 320
Jun 160 330 Dez 160 270
Sabendo que o estoque inicial (EI) é de 280 unidades, que o estoque �nal desejado (EF) é de 500 unidades, que o
custo de manter estoques é de $ 0,90/unidade x mês e que a empresa trabalha em um único turno de 8 horas,
determine um plano de produção a taxa constante e seu custo total? (Considere apenas o custo de manter estoques).
A resposta correta será?
javascript:alert('C%C3%B3digo da quest%C3%A3o: 7795521.');
javascript:alert('C%C3%B3digo da quest%C3%A3o: 7795519.');
javascript:alert('C%C3%B3digo da quest%C3%A3o: 7696084.');
Taxa de 1,9 unidades/hora e um custo total de $ 3.652,30
Taxa de 1,8 unidades/hora e um custo total de $ 3.458,40
Taxa de 2,2 unidades/hora e um custo total de $ 4.149,40
Taxa de 2,4 unidades/hora e um custo total de $ 4.541,20
Taxa de 2,0 unidades/hora e um custo total de $ 3.855,60
6. Ref.: 7696086 Pontos: 1,00 / 1,00
Uma empresa de papel de embrulho produziu 2.000 rolos de papel por dia. O custo de mão de obra foi de $ 160, o
custo de material foi de $ 50 e as despesas gerais foram de $ 320. Determine a produtividade multifatorial.
4,17
1,84
5,41
12,50
3,77
4188 - PREVISÃO DE DEMANDA
7. Ref.: 7801970 Pontos: 0,00 / 1,00
A previsão e modelagem de séries temporais desempenha um papel importante na análise de dados. A análise de
séries temporais é um ramo especializado da estatística usado extensivamente em campos como Econometria e
Pesquisa Operacional. Uma técnica de previsão produz consistentemente um sinal de rastreamento negativo. Isso
signi�ca que:
a técnica está consistentemente abaixo dos dados.
O sinal de rastreamento nunca será negativo.
o MAPE também será consistentemente negativo.
o MAD também será consistentemente negativo.
a técnica está consistentemente superando os dados.
8. Ref.: 7801971 Pontos: 1,00 / 1,00
Uma maneira de veri�car a qualidade de sua previsão de demanda é calcular a precisão da previsão, também
chamada de erro de previsão. O cálculo da precisão da previsão mostra o desvio da demanda real da demanda
prevista. Se você puder calcular o nível de erro em suas previsões de demanda anteriores, poderá incluir isso nas
futuras e fazer os ajustes relevantes em seu planejamento . Qual das seguintes a�rmações é verdadeira em relação
às medidas alternativas de precisão de previsão?
O erro percentual absoluto médio fornece uma função de perda quadrática
O erro quadrático médio penaliza grandes erros de previsão desproporcionalmente mais do que pequenos
erros de previsão
O erro absoluto médio fornece uma função de perda quadrática
O erro percentual absoluto médio é uma medida útil para avaliar as previsões de retorno de ativos
O erro quadrático médio é geralmente altamente correlacionado com a lucratividade da regra de negociação
4189 - PLANEJAMENTO MESTRE DA PRODUÇÃO (PMP)
javascript:alert('C%C3%B3digo da quest%C3%A3o: 7696086.');
javascript:alert('C%C3%B3digo da quest%C3%A3o: 7801970.');
javascript:alert('C%C3%B3digo da quest%C3%A3o: 7801971.');
9. Ref.: 7796549 Pontos: 0,00 / 1,00
Encontre uma sequência ótima para o seguinte problema de sequenciamento de quatro tarefas e cinco máquinas
quando a passagem não é permitida, cujo tempo de processamento (em horas) é dado a seguir. Aplicando a regra de
Johson o tempo total será de:
48
62
55
47
51
4835 - PCP NAS EMPRESAS DE CONTRUÇÃO
10. Ref.: 7794694 Pontos: 0,00 / 1,00
Seu projeto é necessário para instalar luminárias em um hotel de 200 quartos. Você tem que instalar 5 luminárias em
cada quarto. O orçamento aprovado do seu projeto é de $ 500.000 e o cronograma aprovado é de 14 semanas. Após
8 semanas, você terá 110 quartos concluídos e gastou $ 250.000. Qual será a estimativa de gastos para concluir o
projeto.
250.000,00.
275.000,00.
454.545,45.
204.545,45.
285.714,29.
